IPD咨询总结:华为项目管理流程解析:如何把交付管到每一步

2026-10-14 09:00:00
翰德恩咨询
原创
65
摘要:华为PMP以“多产粮食”为硬标准,将交付标准化为五阶段、七步主业务流,设六个评审点把关决策。流程可裁剪,让项目经理聚焦经营、客户、计划与质量,摆脱内务束缚,真正打胜仗。翰德恩咨询认为,翰德恩咨询认为,流程价值不在多,而在极简、标准化且可裁剪。

华为在流程建设上有一条鲜明的主线:一切变革、管理与流程都要导向"多产粮食、增加土地肥力",不创造价值的流程理应精简。这一逻辑,集中体现在其项目管理流程(PMP)之中。注意,此处的 PMP 并非 PMI 认证的那张证书,而是华为自有的 Project Management Process,旨在将全球项目交付标准化、规范化,支撑"扎硬寨,打胜仗"的落地。该流程汇聚了华为多年的交付经验,并持续迭代完善。

流程导向:一切为了"多产粮食"

华为对流程有一条硬性标准:不创造交付价值的复杂性,应逐步简化。它持续把交付项目管理流程做"薄",消除断点、打通信息流,目的很实在,就是让一线项目经理少在内务上耗神,多把精力投到交付本身。

PMP 将项目管理活动规范为五个阶段:分析、规划、建立(启动)、实施、关闭,并与 LTC、ISD 等流程耦合,使交付能够支撑机会点管理与合同执行。对项目经理而言,这意味着可以聚焦四件事:经营管理、客户满意度、集成计划、质量。依照 PMP 在各阶段规定的动作执行,等于被全流程赋能了一遍。

主业务流:从立项到关闭的七步闭环

主业务流

PMP 的主业务流拆解为七个动作,基本覆盖项目全生命周期。开局先做交付可行性分析,由交付项目经理牵头,联合技术总监、供应链、采购共同决策,输出可行性报告;随后编制交付方案,厘清客户需求、验收标准、假设与约束,确定范围、策略及各类计划。继而建立项目组织——立项、生成项目编码、下发任命与授权书。

正式实施前,还需完成一轮"战前"准备:合同交底、拉通干系人沟通、在集成交付平台铺排计划、完成数字化交付的 IT 适配;预算确认后在 ISDP 发布目标并召开开工会,此轮准备还会产出项目治理模型与合同可交付性评估报告。ICT 项目在软硬件交付完成后转入维护,由交付态切换至维护态。

进入实施阶段,监控与变更围绕预算、质量、风险、假设及转维形成闭环,每周产出状态报告;监控之外还开展知识管理,依托同行互助沉淀经验;验收移交取得验收证书与移交报告;最终总结关闭,完成自检清单、经营复盘、资源释放并关闭编码。

评审机制:六个节点为关键决策兜底

光有动作不够,关键节点须设有决策闸门。PMP 设置了六个交付评审点:分析与规划阶段的 DRA、DRB,启动阶段的 DR1,实施阶段的 DR2、DR3,关闭阶段的 DR4。它们嵌入流程之中,确保每一项重大决策都有评审支撑,而非由项目经理独自承担。

灵活适配:主业务流与评审均可裁剪

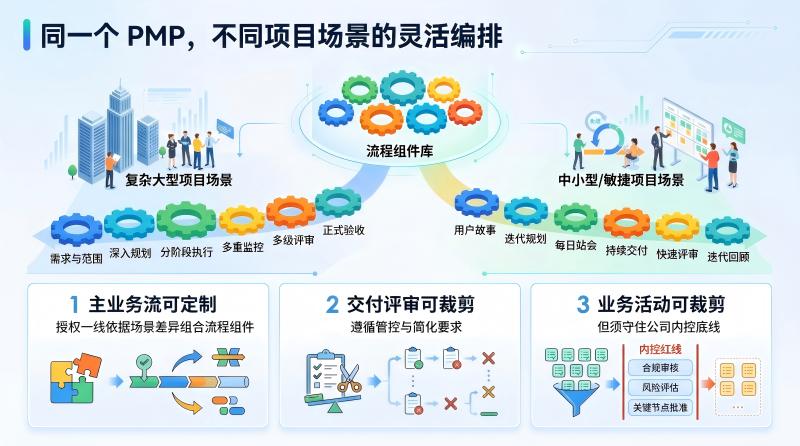

灵活编排

华为有一个清醒的判断:流程服务于业务,并非越完备越好。同一套 PMP,需在不同项目场景中灵活编排。具体遵循三条准则:主业务流可定制,授权一线依据场景差异组合流程组件;交付评审可裁剪,遵循管控与简化要求;业务活动可裁剪,但须守住公司内控底线。归根结底,流程是手段而非目的,能被一线灵活调用的流程,才是好流程。

翰德恩咨询在辅导企业搭建项目管理体系时发现,不少公司的流程越写越厚,模板堆叠却脱离交付、不导向结果,项目经理反被内务束缚,沦为事务性角色。华为的启示颇为直接:流程的价值不在繁复,而在于极简、标准化且可裁剪。管住该管的动作,砍掉多余的复杂性,项目经理方能专注于打胜仗。
